ساختار شکست کار (WBS) در مدیریت پروژه

مدیریت پروژه بدون داشتن نقشه راه دقیق، شبیه پیمودن مسیری ناشناخته در تاریکی است. یکی از ابزارهای کلیدی که به مدیران کمک می‌کند پروژه را به‌شکل شفاف و قابل‌کنترل پیش ببرند، ساختار شکست کار (Work Breakdown Structure یا WBS) است. این روش با تجزیه پروژه به اجزای کوچک‌تر و قابل‌ مدیریت، امکان برنامه‌ریزی دقیق‌تر، تخصیص منابع بهینه و کنترل بهتر پیشرفت کار را فراهم می‌سازد. در این مقاله به مفهوم WBS، مراحل طراحی آن و نقش حیاتی‌اش در موفقیت پروژه‌ها می‌پردازیم. لازم به ذکر است که برای اجرای عملی WBS می‌توان از نرم‌افزارهای مدیریت پروژه مانند Adobe Workfront، MS Project یا Primavera استفاده کرد.

ساختار شکست کار

ساختار شکست کار (WBS) چیست؟

ساختار شکست کار یا Work Breakdown Structure که مخفف آن WBS است، یکی از ابزارهای مدیریت پروژه است که به شما کمک می‌کند کار لازم برای تکمیل یک پروژه را به بخش‌های کوچک‌تر و قابل‌ مدیریت تقسیم کنید. مواجهه با یک پروژه بزرگ ممکن است دلهره‌آور باشد و ندانید از کجا باید شروع کنید. هدف WBS این است که یک کار بزرگ را به چندین بخش کوچک‌تر تقسیم کند تا بتوانید مشخص کنید ابتدا باید روی چه چیزی تمرکز کنید.

ساختار شکست کار باید شامل عناصر زیر باشد:

خروجی‌ها (Deliverables)

نتایجی که قصد دستیابی به آن‌ها را دارید. ممکن است پروژه تنها یک خروجی نهایی داشته باشد یا چندین هدف مختلف را دنبال کند. مهم نیست پروژه شما کوچک است یا بزرگ، مشخص‌کردن خروجی‌ها در همان ابتدای کار اهمیت زیادی دارد.

وظایف (Tasks)

اقداماتی که باید انجام شوند تا خروجی‌ها محقق شوند. ساختار شکست کار به شما کمک می‌کند این وظایف را تعیین کنید. هر وظیفه متناسب با شرایط پروژه طراحی می‌شود و می‌تواند کاری باشد که خودتان انجام می‌دهید یا باید به دیگران واگذار کنید.

زیر‌وظایف (Subtasks)

بسیاری از وظایف بیش‌از‌حد بزرگ هستند و لازم است به بخش‌های کوچک‌تر تقسیم شوند. در تئوری می‌توان وظایف را به بخش‌های ریزتر شکست، اما معمولاً جایی وجود دارد که شکستن بیشتر دیگر ضرورتی ندارد.

به‌طور خلاصه، WBS مثل یک نمودار جریان عمل می‌کند که تمام خروجی‌ها را به وظایف قابل‌ مدیریت تبدیل کرده و برای تیم پروژه یک راهنما فراهم می‌سازد.

ارتباط WBS با محدوده، زمان و بودجه پروژه

یکی از جنبه‌های مهم ساختار شکست کار، رابطه آن با محدوده پروژه، زمان‌بندی و بودجه است. این چهار عامل بر یکدیگر تأثیر می‌گذارند و تعیین می‌کنند چه کارهایی امکان‌پذیر هستند و چه کارهایی نه.

برای مثال:

  • یک زمان‌بندی فشرده دو هفته‌ای ممکن است محدوده پروژه را محدود کند، اما می‌تواند باعث کاهش هزینه کلی شود.
  • برعکس، یک بودجه زیاد این امکان را می‌دهد که نیروی انسانی بیشتری استخدام کنید و محدوده پروژه را گسترش دهید یا در همان بازه زمانی کارهای بیشتری را به سرانجام برسانید.

قانون ۱۰۰ درصد در WBS

نکته دیگری که باید در نظر داشت، قانون ۱۰۰ درصد است. براساس این قانون، WBS باید تمام محدوده پروژه و همه خروجی‌ها را پوشش دهد. به‌عبارت دیگر، هیچ بخشی از پروژه نباید خارج از ساختار شکست کار باقی بماند و لازم است هر جزء—حتی کوچک یا ظاهراً بی‌اهمیت—در آن در نظر گرفته شود.

اهمیت ساختار شکست کار (WBS) در مدیریت پروژه

ساختار شکست کار (WBS) یکی از ابزارهای کلیدی در مدیریت پروژه است که به مدیران پروژه امکان می‌دهد پروژه‌های بزرگ و پیچیده را به بخش‌های کوچک، قابل مدیریت و ملموس تقسیم کنند. این کار باعث می‌شود که تیم پروژه دچار سردرگمی یا فشار بیش‌ازحد نشود و تمرکز روی دستاوردهای مشخص حفظ شود.

استفاده از WBS فواید زیر را دارد:

  • تعریف و سازمان‌دهی دقیق محدوده پروژه: با ایجاد WBS، مدیر پروژه می‌تواند تمام جنبه‌های پروژه را شناسایی کرده و محدوده کاری را واضح و شفاف تعیین کند. این شفافیت مانع از اضافه‌شدن کارهای غیرضروری یا انحراف از اهداف اصلی می‌شود.
  • بهبود برنامه‌ریزی و زمان‌بندی: وقتی پروژه به وظایف و بسته‌های کاری کوچک تقسیم شود، زمان‌بندی و تعیین نقاط عطف پروژه ساده‌تر و دقیق‌تر می‌شود. این کار امکان مدیریت بهتر جریان کاری و پیش‌بینی موانع را فراهم می‌کند.
  • بهینه‌سازی برنامه‌ریزی و مدیریت منابع: WBS کمک می‌کند تا منابع انسانی، مالی و فنی به‌شکل هوشمندانه‌تری تخصیص یابند. مدیر پروژه می‌تواند براساس هر بسته کاری، نیاز به نیروی انسانی، تجهیزات و بودجه را دقیق مشخص کند.
  • تقویت ارتباط و همکاری تیمی: با وجود WBS، همه اعضای تیم تصویر واضحی از وظایف خود و دیگر بخش‌ها خواهند داشت. این شفافیت باعث هماهنگی بیشتر، کاهش اشتباهات و بهبود همکاری میان تیم‌ها می‌شود.
  • کنترل بهتر گسترش محدوده پروژه (Scope Creep): به‌روزرسانی مداوم WBS کمک می‌کند که هرگونه تغییر یا اضافه‌شدن کارها، با آگاهی و برنامه‌ریزی کنترل شود.

به‌طور خلاصه، WBS نه‌تنها یک ابزار برنامه‌ریزی است، بلکه راهنمای عملی برای اجرای پروژه، هماهنگی تیم و تضمین دستیابی به اهداف پروژه محسوب می‌شود. هر پروژه بدون WBS، ریسک سردرگمی، هدررفت منابع و شکست در تحقق اهداف کلیدی را افزایش می‌دهد.

رویکردهای مختلف در طراحی WBS

برای ایجاد ساختار شکست کار معمولاً دو رویکرد اصلی وجود دارد:

مبتنی بر خروجی‌ها (Deliverable-based)

این روش که رایج‌ترین رویکرد در مدیریت پروژه است، بر ارتباط بین خروجی‌های پروژه و محدوده کلی کار تمرکز دارد. این مدل به شما کمک می‌کند وظایف را به زیر‌وظایف خردتر تقسیم کنید.

مزایا:

  • تمرکز بر نتایج: ساختار بر محصولات نهایی تمرکز دارد و پیگیری پیشرفت را ساده‌تر می‌کند.
  • مدیریت ساده‌تر ریسک: چون ریسک‌ها با هر خروجی مشخص مرتبط می‌شوند، شناسایی آن‌ها راحت‌تر است.

معایب:

  • خطر گسترش محدوده (Scope Creep): اگر خروجی‌ها به‌طور دقیق تعریف نشده باشند، کارهای اضافه به پروژه تحمیل می‌شود.
  • تمرکز بیش‌ازحد بر خروجی‌ها: ممکن است فرآیندهای مهم در این بین نادیده گرفته شوند.

مبتنی بر فازها (Phase-based)

در این روش، پروژه براساس زمان‌بندی و فازهای انجام پروژه شکسته می‌شود. این نوع ساختار شکست کار بیشتر زمانی استفاده می‌شود که پروژه‌ها مرحله‌ای هستند. این روش معمولاً از پنج مرحله اصلی پیروی می‌کند: آغاز، برنامه‌ریزی، اجرا، کنترل و خاتمه. پس از تعریف مراحل، تیم پروژه وظایف را براساس فاز مربوطه دسته‌بندی و تخصیص می‌دهد.

مزایا:

  • شفافیت در مراحل: تقسیم پروژه به فازها درک پیشرفت کار را ساده‌تر می‌کند.
  • کنترل بهتر: مدیریت منابع، زمان و هزینه در هر فاز جداگانه، دقیق‌تر خواهد بود.

معایب:

  • کاهش انعطاف‌پذیری: ساختار فازها ممکن است سخت و غیرقابل تغییر باشد.
  • مشکلات ارتباطی: هماهنگی میان فازهای مختلف می‌تواند دشوار شود.

اجزای کلیدی ساختار شکست کار (WBS)

یک WBS شفاف تصویر کلی پروژه را به‌صورت بصری نمایش می‌دهد و تیم را در طول مسیر هماهنگ نگه می‌دارد. اجزای اصلی WBS به‌صورت سلسله‌مراتبی تعریف می‌شوند:

  • خروجی نهایی (Final Deliverables): هدف یا نتیجه نهایی پروژه که در بالاترین سطح ساختار قرار دارد.
  • خروجی‌های اصلی (Major Deliverables): سطح دوم، شامل دسته‌های اصلی کار که همه بخش‌های پروژه باید زیر آن‌ها قرار گیرند.
  • خروجی‌های جزئی (Sub-deliverables): سطح سوم، تقسیم هر خروجی اصلی به بخش‌های کوچک‌تر.
  • بسته‌های کاری (Work Packages): در پایین‌ترین سطح WBS قرار دارند و به وظایف و زیر‌وظایف قابل‌اجرا تبدیل می‌شوند.

هرچه پایین‌تر برویم، جزئیات بیشتر می‌شود؛ هرچه بالاتر برویم، اهداف کلی‌تر باقی می‌مانند. این ساختار به مدیر پروژه امکان می‌دهد نقاط عطف پروژه را مشخص و پیگیری کنند.

چگونه یک ساختار شکست کار (WBS) ایجاد کنیم: راهنمای گام‌به‌گام

پس از توضیحات مقدماتی که در قسمت‌های قبلی ارائه دادیم، در این قسمت به شما آموزش می‌دهیم که چطور به‌شکل گام‌به‌گام ساختار شکست پروژه را طراحی کنید. لازم به ذکر است که این رویکرد براساس خروجی‌ها است و نه فازهای پروژه.

گام اول: فهرست‌کردن خروجی‌های اصلی

ابتدا باید خروجی نهایی پروژه یا همان هدف اصلی را مشخص کنید. این مورد در بالاترین سطح WBS (سطح ۱) قرار می‌گیرد. برای مثال: «راه‌اندازی یک کمپین محتوایی هدفمند».

بعد از آن، این خروجی نهایی به خروجی‌های اصلی (سطح ۲) تقسیم می‌شود؛ یعنی دسته‌های کلیدی کار که برای دستیابی به هدف لازم هستند. مثال آن در خروجی ذکر شده (راه‌اندازی یک کمپین محتوایی هدفمند) شامل موارد زیر است:

  • محتوای دانلودی
  • ایمیل‌ها
  • صفحات وب
  • شبکه‌های اجتماعی
  • وبلاگ‌ها
  • خبرنامه‌ها

قبل از ادامه کار، ابهامات مربوط به منابع، محدودیت‌ها یا خروجی‌ها باید برطرف شوند. همچنین بهتر است لیست خروجی‌ها با تأیید همه ذی‌نفعان نهایی شود.

گام دوم: تقسیم هر خروجی به اجزای کاری

هر خروجی اصلی به اجزای کاری (Work Components) تقسیم می‌شود. اجزای کاری مجموعه‌ای از فعالیت‌های مرتبط هستند که یک خروجی را تشکیل می‌دهند. برای مثال برای خروجی شبکه‌های اجتماعی به اجزاء کاریِ زیر، تقسیم‌بندی می‌شود:

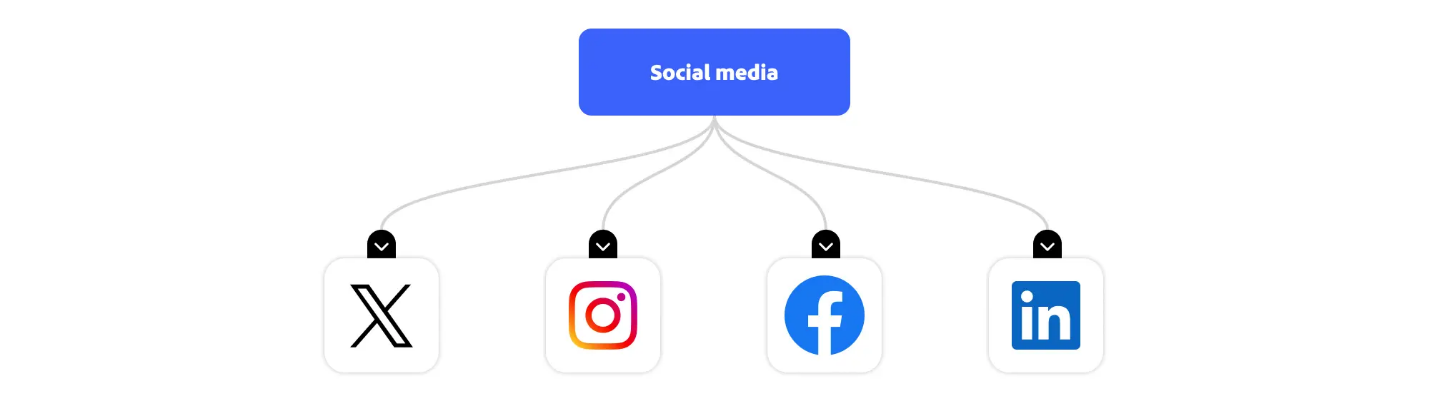

  • ایکس (X)
  • اینستاگرام
  • فیس‌بوک
  • لینکدین
ساختار شکست کار

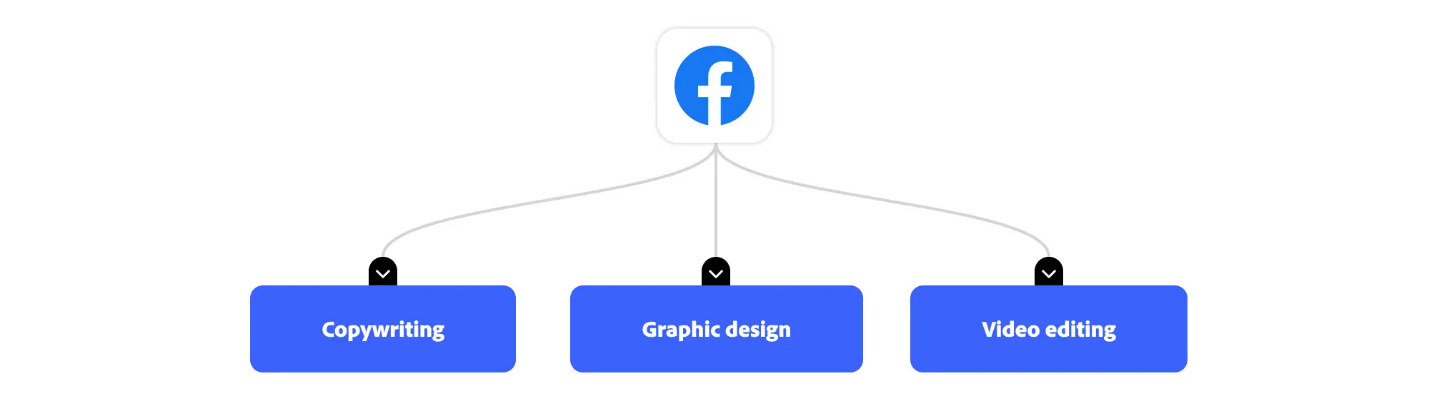

این اجزا می‌توانند باز هم به زیر‌اجزا شکسته شوند. مثلاً فیس‌بوک می‌تواند به تولید متن، طراحی گرافیک، تدوین ویدئو و… شکسته شود.

ساختار شکست کار

گام سوم: تعریف بسته‌های کاری (Work Packages)

پایین‌ترین سطح WBS شامل بسته‌های کاری است. هر بسته کاری باید به‌قدری کوچک باشد که یک نفر بتواند آن را انجام دهد و دارای بودجه، منابع و زمان‌بندی مشخص باشد.

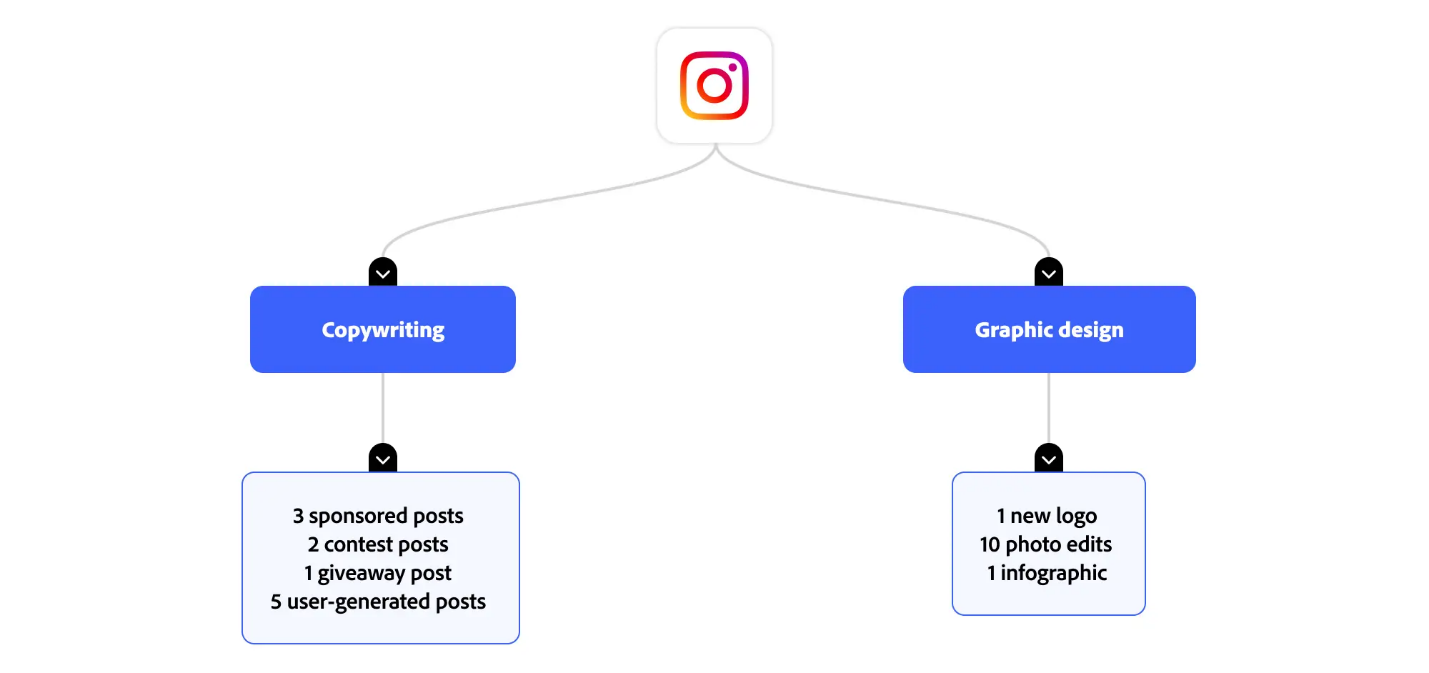

برای مثال، بسته‌های کاری برای خروجی شبکه‌های اجتماعی، در جزء کاری اینستاگرام و زیرجزء تولید متن می‌توانند شامل موارد زیر باشند:

  • ۳ پست اسپانسری
  • ۲ پست مسابقه‌ای
  • ۱ پست هدیه‌ای
  • ۵ پست کاربرمحور
ساختار شکست کار

گام چهارم: شناسایی وابستگی‌ها

پس از فهرست‌کردن کارها، باید وابستگی‌ها را مشخص کنید. برای نمونه، تدوین ویدئو به دریافت متن گویندگی از کپی‌رایتر وابسته است. این موضوع کمک می‌کند برنامه زمان‌بندی دقیق‌تری داشته باشید و گلوگاه‌ها را زودتر شناسایی کنید.

گام پنجم: اولویت‌بندی و تخصیص

در آخر، تمام کارها باید براساس اولویت مرتب شوند. سپس بسته‌های کاری به افراد یا تیم‌ها اختصاص داده ‌شوند و از آنجا می‌توان زمان‌بندی کل پروژه را طراحی کرد.

برای شفافیت بیشتر، WBS می‌تواند شامل موارد زیر هم باشد:

  • نام دپارتمان و مسئول هر بخش
  • هزینه برآوردی پروژه یا هر جزء کاری
  • تاریخ شروع و پایان

فرمت‌های مختلف برای نمایش ساختار شکست کار

WBS را می‌توان به‌شکل‌های گوناگون زیر ترسیم کرد:

صفحه‌گسترده (Spreadsheet): ساده و قابل ویرایش، اما ظاهر جذابی ندارد.

فلوچارت یا نمودار درختی: نمایش بصری شفاف از سلسله‌ مراتب وظایف.

فهرست متنی (Outline): برای پروژه‌های ساده مناسب است، ولی در پروژه‌های بزرگ پیچیده می‌شود.

گانت چارت (Gantt Chart): ترکیبی از ساختار شکست کار با زمان‌بندی، که دید کامل‌تری می‌دهد.

👉 نکته مهم: هیچ عدد ثابت یا «درست و غلطی» برای تعداد سطوح WBS وجود ندارد. ممکن است یک پروژه تنها با سه سطح کامل شود یا نیاز به ده سطح داشته باشد. زمانی می‌توان گفت ساختار به‌اندازه کافی خرد شده است که دیگر امکان تقسیم بیشتر وجود نداشته باشد و هر بسته کاری فقط یک خروجی مشخص و قابل تحویل داشته باشد.

خلاصه مقاله

ساختار شکست کار (WBS) ابزار کلیدی مدیریت پروژه است که پروژه‌های بزرگ را به بخش‌های کوچک، قابل مدیریت و ملموس تقسیم می‌کند. WBS به تعریف دقیق محدوده پروژه، برنامه‌ریزی و زمان‌بندی بهتر، تخصیص بهینه منابع و تقویت همکاری تیم کمک می‌کند و مانع از گسترش غیرقابل کنترل محدوده پروژه می‌شود. این ساختار شامل خروجی‌ها، وظایف، زیر‌وظایف و بسته‌های کاری است و می‌تواند براساس خروجی‌ها یا فازها طراحی شود. با استفاده از نرم‌افزارهای مدیریت پروژه مانند Adobe Workfront، MS Project یا Primavera، ایجاد، مدیریت و به‌روزرسانی WBS ساده و بصری خواهد شد.

https://business.adobe.com/blog/basics/what-is-work-breakdown-structure

https://www.forbes.com/advisor/business/what-is-work-breakdown-structure/#why-is-a-wbs-is-important-in-project-management-
